■札苗中央公園(2)
こんばんわ♪
今日は、札苗中央公園でコンビネーション遊具の建て込みをしました。

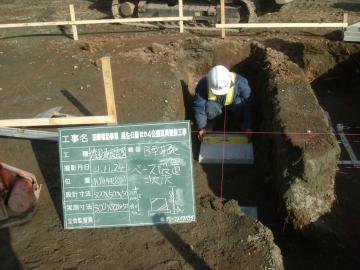

基礎ブロックはバッチリですw ↓

苗穂グリーン公園の基礎工事を鈴木部長が急ピッチで進めているため、今日は私が札苗中央公園の方を見ました。
でも朝だけは遊具の受け入れと資材検収のため、鈴木部長が苗穂グリーン公園から駆けつけてきてくれましたw

朝のKYミーティング ↓

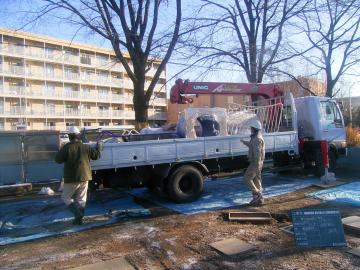

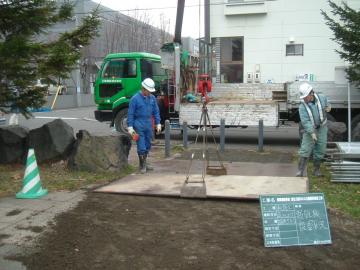

遊具の搬入 ↓

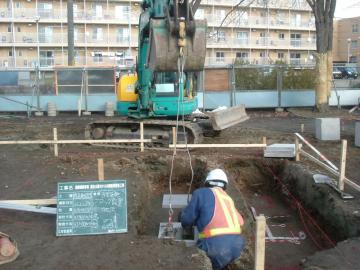

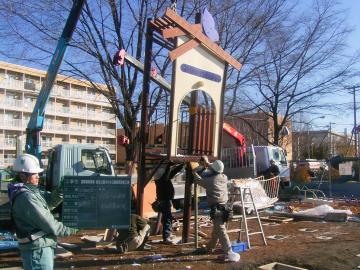

遊具の建て込み ↓

通り、傾きに気をつけながら、慎重に建て込みをします。
そして・・・

建て込み完了w
札幌市の監督さんに確認していただいて・・・

明日は基礎コンクリートの打設です。
■苗穂グリーン公園(2)

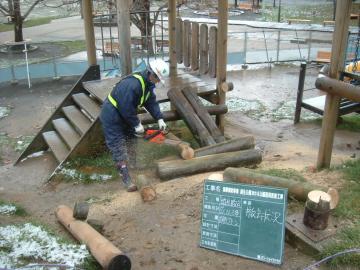

苗穂グリーン公園で、既存遊具の解体・処分です。

この道ん十年の大ベテランの佐藤さん。いつも頼りになります。

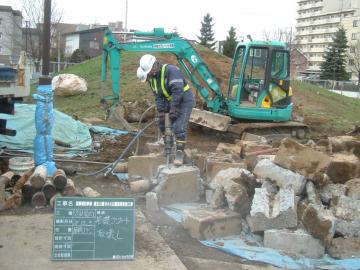

地上部分がみるみるうちに解体されていきます。

そして基礎。
大きくて重い遊具を支える為に、地下ではこんなにたくさんの基礎コンクリートが使われているのです。
■苗穂グリーン公園
こんばんわ♪
そうこうしているうちに早くも3公園めにはいらせていただきます。
苗穂グリーン公園のそばにお住まいの皆様、しばらくお騒がせいたしますが、どうかご理解ご協力のほどお願いいたします(*_ _)
まずは、既存の園路を傷めないよう敷鉄板で養生です。

このように、鉄板で園路を傷つけないように保護砂を敷均してその上に鉄板を載せるんです。

部分的に改修する公園整備は、イチから作る造成工事と違い、既設物を壊したり傷めたりしないよう細心の注意を払うのです。
■伏古公園完成♪
こんばんわ♪

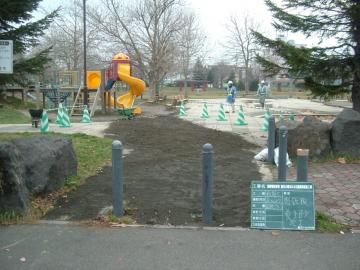

天候にも恵まれまして、工事は順調に進んでおりますw

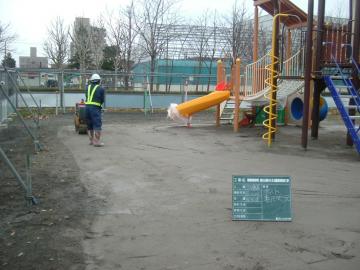

生コンの養生が終了した伏古公園では、ダスト舗装の復旧↓

そして社内検査員、弊社社長による社内検査を実施して・・・

ちと怖いな(笑)
恥ずかしがり屋の社長は、顔だしNGなもので・・・´、

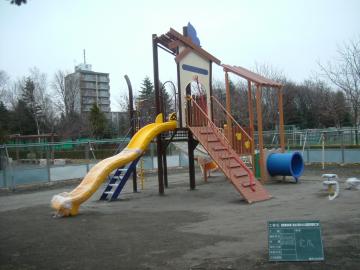

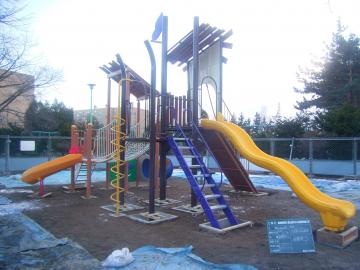

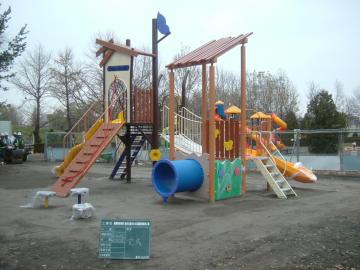

そして、完成!!

きっと来年春には、子どもたちが楽しく遊んでくれることでしょうw
完成検査が終わるまで遊べませんので、来年まで待っててねw
■札苗中央公園
こんばんわ♪
伏古公園は養生期間中ですので、鈴木部長以下、グリーンメイク工事部隊は次の札苗中央公園に取り掛かりますw
今日は、基礎ブロック設置までの流れをご紹介したいと思います♪

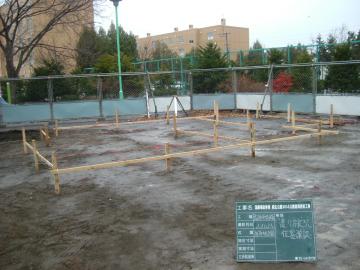

まずは遣方の設置。
これで基礎ブロック設置箇所の掘削深さや、基礎ブロックの設置位置と高さなどすべてを管理していきます。
位置が決まれば・・・

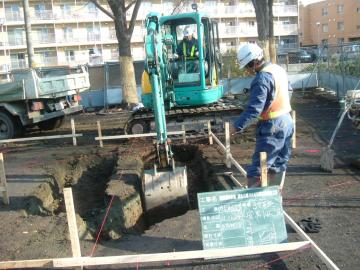

掘削。
土質の変化や、埋設物などの確認をしながら慎重に掘り下げていきます。
そして基礎砕石を入れて・・・

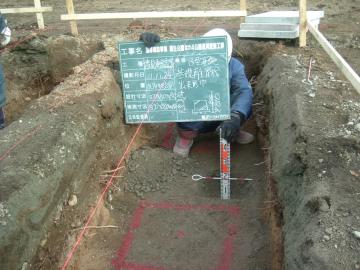

ベース板を水平に設置。

そして基礎ブロックを設置します。

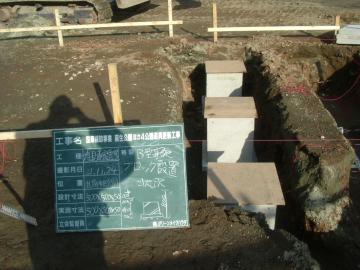

基礎ブロック設置完了。

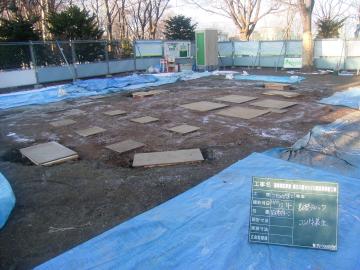

土砂や異物などが入らないように、遊具設置までコンパネで蓋をしますw
こんな感じで、大小あわせて21個の基礎を設置していきます。
